Hướng dẫn kỹ thuật cắt ron mạch ngừng chống nứt sàn chi tiết

Hiện tượng sàn bê tông xuất hiện các vết nứt chân chim, nứt xé gãy liên kết chỉ sau một thời gian ngắn sử dụng chủ yếu do sự co ngót của bê tông và ứng suất nhiệt không được kiểm soát tốt trong quá trình đóng rắn. Để giải quyết triệt để vấn đề này, giải pháp kỹ thuật tối ưu và bắt buộc phải thực hiện là cắt ron (khe co giãn) và xử lý mạch ngừng. Trong bài viết sau đây, Toàn Việt sẽ chia sẻ đến bạn kỹ thuật cắt ron mạch ngừng chống nứt sàn và lưu ý khi thực hiện.

Tại sao cần cắt ron và xử lý mạch ngừng cho sàn bê tông?

Để xử lý dứt điểm hiện tượng nứt sàn, trước tiên chúng ta cần hiểu rõ bản chất vật lý và cơ chế hoạt động của bê tông.

  • Khe co giãn: Là những đường rãnh được cắt trên bề mặt bê tông nhằm chủ động tạo ra một điểm yếu. Mục đích là ép bê tông nếu có nứt do co ngót thì phải nứt theo đường thẳng đã định sẵn này, thay vì nứt vô tổ chức trên bề mặt.
  • Mạch ngừng: Là vị trí điểm dừng thi công bắt buộc khi không thể đổ bê tông liên tục (hết ca làm việc, chia ranh giới đổ). Tại đây, bê tông cũ và mới sẽ không đồng nhất, dễ sinh ra vết nứt nếu không được xử lý kỹ.

Cơ chế gây nứt bề mặt:

Khi bê tông bắt đầu đông cứng, quá trình thủy hóa của xi măng diễn ra mạnh mẽ, sinh ra một lượng nhiệt lớn. Sau khi đạt đỉnh nhiệt, khối bê tông bắt đầu nguội dần và bốc hơi nước. Quá trình này dẫn đến hiện tượng co ngót thể tích. Khi bê tông bị cản trở bởi cốt thép bên trong hoặc lực ma sát với lớp nền bên dưới, nó sẽ sinh ra ứng suất kéo. Vì khả năng chịu kéo của bê tông rất kém, mặt sàn sẽ tự xé rách để giải phóng năng lượng, tạo ra các vết nứt.

Tác dụng của việc cắt ron:

  • Chủ động tạo ra vết nứt có kiểm soát theo những đường thẳng hình học đã định trước, đảm bảo tính thẩm mỹ cho không gian.
  • Giải phóng toàn bộ ứng suất bề mặt, ngăn chặn tình trạng nứt xé tự do phá vỡ kết cấu nền móng.

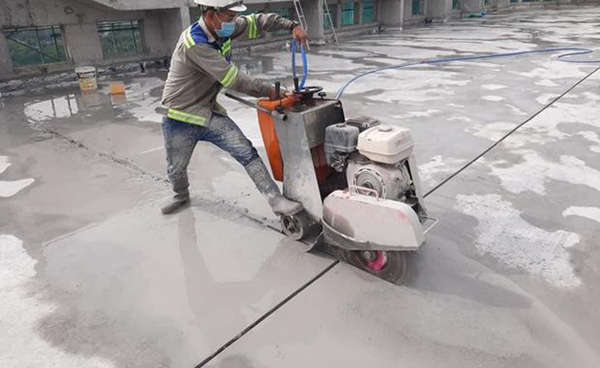

Tai-sao-can-cat-ron-va-xu-ly-mach-ngung-cho-san-be-tong
Cắt ron giúp chủ động tạo ra vết nứt có kiểm soát

Thông số kỹ thuật cần nhớ trước khi thực hiện cắt ron mạch ngừng

Để khe cắt phát huy đúng tác dụng, thợ thi công và kỹ sư giám sát phải tuân thủ các thông số kỹ thuật dưới đây.

Thời điểm cắt ron

Thời gian cắt ron rất quan trọng. Nếu bạn cắt quá sớm, lưỡi cắt sẽ làm mẻ mép ron, gây bong tróc cốt liệu do bê tông chưa đạt đủ cường độ. Ngược lại, nếu cắt quá muộn, ứng suất đã vượt qua giới hạn chịu kéo, bê tông đã tự nứt ngầm bên trong, lúc này việc cắt ron trở nên vô nghĩa.

Thời điểm cắt: Trong điều kiện thông thường, thời điểm để tiến hành cắt ron là từ 12 giờ đến 24 giờ sau khi hoàn thành công đoạn đổ bê tông và xoa nền.

Lưu ý: Khung thời gian này không cố định mà phụ thuộc vào:

  • Mác bê tông (mác càng cao đóng rắn càng nhanh)
  • Nhiệt độ môi trường (mùa hè nắng gắt cần cắt sớm hơn mùa đông)
  • Loại phụ gia đông kết nhanh/chậm được sử dụng.

Để kiểm tra, bạn dùng một chiếc đinh sắt vạch thử một đường lên mặt sàn. Nếu lớp vữa bê tông không bị vỡ vụn, bong tróc hạt đá mà chỉ tạo thành một rãnh mờ, gọn gàng thì là lúc mặt sàn đã sẵn sàng để đưa máy vào cắt.

Thoi-diem-cat-ron
Thời điểm cắt ron từ 12 giờ đến 24 giờ sau khi hoàn thành công đoạn đổ bê tông và xoa nền

Độ sâu của khe cắt

Độ sâu của ron cắt phải đủ để tạo ra điểm yếu nhất trên tiết diện sàn, khiến vết nứt chạy xuống đáy theo phương thẳng đứng. Độ sâu khe cắt bắt buộc phải đạt từ 1/4 đến 1/3 tổng độ dày của bản sàn bê tông.

  • Ví dụ: Nếu bạn đang thi công nền nhà xưởng dày 15cm (150mm), lưỡi cắt máy phải được hạ xuống độ sâu khoảng 3.75cm đến 5cm.

Nếu cắt quá nông (dưới 1/4) sẽ không đủ để tạo điểm yếu, bê tông vẫn sẽ tìm điểm khác để nứt tự do. Cắt quá sâu (trên 1/3) sẽ làm suy yếu nghiêm trọng kết cấu chịu lực của sàn, thậm chí có nguy cơ cắt đứt lớp thép đan bên dưới.

Khoảng cách giữa các khe cắt

Theo các tiêu chuẩn xây dựng, khoảng cách tối đa giữa các đường ron không được vượt quá 24 đến 36 lần độ dày của bản sàn. Để đảm bảo tính thẩm mỹ và dễ thi công, sàn bê tông thường được chia thành lưới các ô vuông hoặc ô chữ nhật. Kích thước lưới cắt phổ biến nhất tại các nhà xưởng là 3m x 3m, 4m x 4m hoặc 5m x 5m, phụ thuộc vào nhịp bước cột của thiết kế.

Lưu ý: Tỷ lệ giữa chiều dài và chiều rộng của một ô lưới không nên vượt quá tỷ lệ 1.5. Nếu tạo ra các ô lưới quá dài và hẹp, bê tông sẽ rất dễ xuất hiện các vết nứt chéo góc ở giữa ô.

Bảng tra cứu nhanh tương quan (Độ dày – Chiều sâu – Khoảng cách)

Độ dày sàn bê tông Chiều sâu khe cắt chuẩn Khoảng cách ô ron lý tưởng
10 cm 2.5 cm – 3.3 cm 2.4 m – 3.0 m
15 cm 3.7 cm – 5.0 cm 3.6 m – 4.5 m
20 cm 5.0 cm – 6.6 cm 4.8 m – 6.0 m
25 cm 6.2 cm – 8.3 cm 6.0 m – 7.5 m

Quy trình thi công cắt ron chống nứt sàn chi tiết

Để đảm bảo hiệu quả chống nứt tối đa, khi thi công cắt ron chống nứt sàn bạn cần thực hiện theo quy trình sau:

Bước 1: Xác định vị trí và chuẩn bị máy móc

  • Tiến hành vệ sinh sạch sẽ, loại bỏ vật cản trên bề mặt sàn bê tông vừa xoa nền.
  • Sử dụng máy bắn tia laser kết hợp với dây bật mực để kẻ các đường thẳng chia ô lưới. Bước này đòi hỏi sự tỉ mỉ cao và cần tuân thủ chính xác theo bản vẽ thiết kế đã duyệt để đảm bảo tính thẩm mỹ và kết cấu lực.
  • Sử dụng các loại máy cắt bê tông chạy xăng hoặc điện chuyên dụng có công suất phù hợp với quy mô công trình. Nên dùng lưỡi cắt kim cương chất lượng cao (kích thước phổ biến từ 350mm – 400mm). Lưỡi cắt tốt sẽ đảm bảo mạch cắt đi mượt, phẳng và tuyệt đối không làm mẻ mép ron.

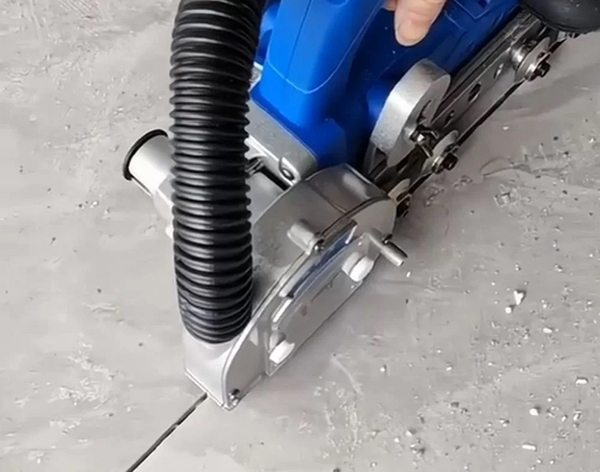

Xac-dinh-vi-tri-va-chuan-bi-may-moc
Xác định vị trí và chuẩn bị máy móc

Bước 2: Tiến hành cắt ron

  • Kỹ thuật viên bắt đầu nổ máy, hạ lưỡi cắt từ từ cho đến khi đạt đúng độ sâu đã thiết lập theo tính toán (1/4 – 1/3 độ dày sàn), độ rộng từ 3mm – 5mm
  • Đẩy máy cắt thẳng tắp theo đường mực đã bật sẵn. Tốc độ đẩy máy phải đều tay, không ép máy chạy quá nhanh để tránh làm lệch đường cắt hoặc kẹt lưỡi.
  • Lưu ý: Phải luôn mở hệ thống bơm nước làm mát lưỡi cắt liên tục trong quá trình chạy máy. Nước không chỉ giúp tăng tuổi thọ lưỡi cắt mà còn hạn chế tối đa bụi mịn phát tán ra khi thi công.

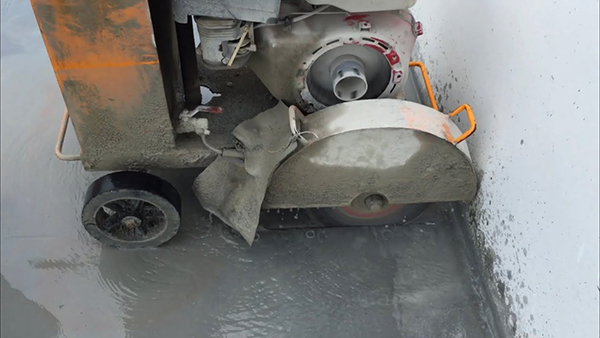

Tien-hanh-cat-ron
Tiến hành cắt ron

Bước 3: Vệ sinh và chèn khe

  • Sau khi cắt xong, dùng vòi xịt nước áp lực cao để đánh bay toàn bộ bùn, mạt bê tông và bụi bẩn bám bên trong khe cắt. Sau đó để khe khô hoàn toàn (có thể dùng máy thổi hơi).
  • Sử dụng sợi xốp chèn khe (Backer rod) nhét sâu xuống đáy rãnh cắt. Bước này giúp kiểm soát độ sâu của lớp keo bơm ở bên trên, tiết kiệm vật tư và tạo điểm tựa cho lớp keo.
  • Tiến hành bơm keo trám khe đàn hồi (thường dùng các dòng keo Polyurethane như Sikaflex). Lớp keo này cực kỳ quan trọng, có tác dụng chống thấm nước, chống hóa chất, ngăn bụi bẩn lọt xuống đáy khe và đặc biệt là bảo vệ mép ron không bị vỡ mẻ khi các xe nâng hàng có tải trọng lớn chạy qua lại.

Kỹ thuật xử lý mạch ngừng thi công

Mạch ngừng thi công là vị trí gián đoạn kỹ thuật, nơi tạm dừng quá trình đổ bê tông của một hạng mục. Nó tạo ra ranh giới giữa hai lớp bê tông được đổ ở hai thời điểm khác nhau (lớp bê tông cũ đã bắt đầu quá trình ninh kết, trong khi lớp bê tông mới vẫn ở trạng thái lỏng).

Vị trí: Đặt tại những vị trí có lực cắt nhỏ nhất và mô men uốn tương đối nhỏ.

  • Đối với sàn và dầm: Vị trí lý tưởng nhất là ở khoảng giữa nhịp (thường là ở vị trí 1/3 đến 1/4 khẩu độ nhịp), nơi lực cắt gần như bằng 0.
  • Đối với cột: Mạch ngừng thường đặt ở vị trí mặt trên của đài móng, mặt trên của dầm sàn hoặc dưới đáy dầm.

Quy trình xử lý bề mặt: Bê tông cũ đã đông cứng và bê tông mới đổ rất khó để tự dính chặt vào nhau. Bạn cần xử lý như sau:

  • Bước 1: Đục nhám toàn bộ vữa xi măng yếu trên bề mặt để lộ ra lớp cốt liệu đá (đá 1×2).
  • Bước 2: Vệ sinh bằng máy xịt áp lực cao hoặc máy nén khí thổi sạch hoàn toàn bụi bẩn, mạt vụn và dăm vữa.
  • Bước 3: Quét chất kết nối hồ dầu (xi măng pha nước) hoặc chất kết nối gốc Epoxy/Latex chuyên dụng. Lớp màng này đóng vai trò như một lớp keo dán dung hòa và hàn gắn hai thế hệ bê tông lại với nhau.

Chống thấm mạch ngừng: Tại các hạng mục thường xuyên tiếp xúc với nước như tầng hầm, bể nước ngầm, hồ bơi hay sàn mái, khe hở vi mô tại mạch ngừng chính là nơi dễ bị nước xâm nhập. Để bịt kín khe hở này, bạn có thể sử dụng vật liệu sau:

Băng cản nước (Waterstop PVC): Đây là dải nhựa PVC dẻo được thiết kế với các gân chống trượt.

  • Cách thi công: Băng cản nước được định vị vững chắc bằng rập thép, nằm chìm một nửa vào lớp bê tông cũ và chờ một nửa để ngàm vào lớp bê tông mới. Nó tạo ra một “bức tường” vật lý hình dích dắc, ép dòng nước phải đi đường vòng và bị chặn lại hoàn toàn.

Thanh trương nở: Là một sợi dây cao su/bentonite có đặc tính phình to ra khi tiếp xúc với hơi ẩm và nước.

  • Cách thi công: Dán trực tiếp lên bề mặt bê tông cũ ngay trước khi ghép cốp pha đổ bê tông mới. Khi có nước ngấm vào mạch ngừng, thanh này sẽ tự động phình to, lấp đầy mọi mao mạch và vi nứt, khóa chặt đường rò rỉ.

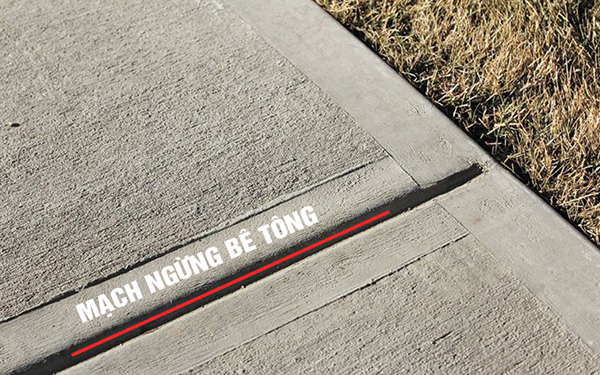

Ky-thuat-xu-ly-mach-ngung-thi-cong
Kỹ thuật xử lý mạch ngừng thi công

Lưu ý chống nứt sàn hiệu quả

Để chống nứt sàn tối ưu, bạn cần lưu ý một số điều sau:

  • Bảo dưỡng liên tục: Tưới nước và phủ nilon ngay khi xoa nền xong nhằm ngăn bề mặt mất nước đột ngột.
  • Kiểm soát cấp phối: Giảm tỷ lệ nước và sử dụng phụ gia siêu dẻo giảm nước để hạn chế tối đa độ co ngót thể tích.
  • Cắt ron đúng hạn: Bắt buộc cắt khe co giãn trong vòng 12-24 giờ. Cắt trễ khi bê tông đã hình thành vết nứt ngầm sẽ hoàn toàn vô tác dụng.

Câu hỏi thường gặp (FAQ)

Sau đây là giải đáp chi tiết một số câu hỏi thường gặp về kỹ thuật cắt ron mạch ngừng:

Sàn nhà dân dụng (diện tích nhỏ) có cần cắt ron không?

Mọi bản sàn có kích thước vượt quá quy chuẩn (chiều dài lớn hơn 3-4m) đều có nguy cơ co ngót gây nứt. Do đó, các diện tích như sân trước, nền gara ô tô hoặc sân thượng đúc nguyên khối trong nhà dân dụng vẫn bắt buộc phải cắt ron kiểm soát nứt để đảm bảo thẩm mỹ và chống thấm.

Sơn epoxy lên sàn rồi mới cắt ron, hay cắt ron xong mới sơn?

Quy trình chuẩn là phải Cắt ron -> Trám keo ron -> Xử lý phẳng bề mặt -> Sơn Epoxy. Nếu bạn sơn trước rồi mới cắt, đường cắt sẽ phá vỡ lớp màng sơn, gây mất thẩm mỹ và tạo rãnh hở khiến nước xâm nhập làm bong tróc màng sơn từ bên dưới.

Chi phí thi công cắt ron sàn bê tông hiện nay là bao nhiêu?

Chi phí cắt ron không cố định và được tính dựa trên mét dài (md). Đơn giá dao động phụ thuộc vào độ sâu của khe cắt (sàn dày cắt sâu sẽ đắt hơn), mác bê tông cứng hay mềm và vị trí công trình. Tuy nhiên, mức giá tham khảo trên thị trường hiện nay thường dao động từ 8.000 VNĐ – 15.000 VNĐ/mét dài (chưa bao gồm chi phí vật tư và nhân công bơm keo trám khe).

Cắt ron mạch ngừng và khe co giãn không phải là một hạng mục phụ, nó quyết định trực tiếp đến tuổi thọ của toàn bộ hệ thống sàn. Hy vọng chia sẻ về kỹ thuật cắt ron mạch ngừng chống nứt sàn phía trên của chúng tôi sẽ hữu ích và giúp bạn thi công hiệu quả.
